自行發包裝潢順序如何規劃?4個關鍵步驟輕鬆掌握裝修進度!
為了節省裝潢預算,部分人會以自行發包的方式裝潢新家,可是室內裝潢是件非常耗時的工程,工期可長達3個月甚至1年,需要仔細規劃裝潢時間表與工程順序,才能讓裝潢工程更有效率,本文將與您分享為什麼掌握裝潢順序與時間這麼重要,以及如何自製裝潢時間進度表,並提供裝潢時間進度表範例供大家下載,只要照著做您也可以成為自行發包的裝潢達人,讓新家順利且有效率的完工入住!
為什麼掌握裝潢順序與時間這麼重要?
無論是新成屋裝潢還是中古屋或老屋翻新,皆需要多種不同的工班相互配合才能完工入住,然而工程的優先順序與施作時間各有不同,如果沒有做好妥善的規劃,容易造成工程延誤導致裝修成本增加,唯有有效規劃裝潢時間表才能讓您輕鬆掌握裝潢進度,讓裝潢過程更順利有效率,同時省下因工程延誤所增加的裝修成本。以下我們將詳細說明規劃裝潢時間表的4大步驟,協助您有效掌握裝潢進度,請您繼續閱讀。

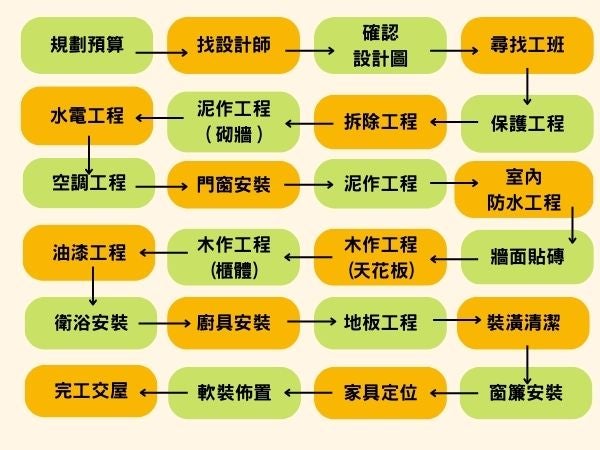

規劃裝潢時間表第一步:掌握裝潢順序
規劃裝潢時間表的第一步首先需要熟悉裝潢施工流程,以掌握不同工班進場的先後順序,一般室內裝潢的流程依序為室內設計→聯繫工班→保護工程→基礎工程→裝潢工程→裝潢後清潔→軟裝佈置,詳細的裝潢順序請參考以下居家裝潢流程:
規劃裝潢時間表第二步:掌握工程項目所需時間
由於不同工程所需要的施作時間各有差異,因此在了解不同工班的進場順序後,接著便可開始預估各個工程項目所需要的施作時間,以下整理各項工程項目的施工時間供您參考,讓您迅速掌握各項工程的工期長短,方便您定製自己的裝潢時間表:
室內裝潢工程所需的時間 | |
---|---|
工程項目 | 花費時間 |
保護工程 | 約2~3天 |
拆除工程 | 約3~5天 |
水電工程 | 約1週 |
泥作工程 | 約2~3週 |
木作工程 | 約1~2週 |
油漆工程 | 約2~7天 |
地板工程 | 約3~7天 |
系統櫃丈量與安裝 | 約1~2週 |
裝潢清潔 (含粗清與細清) | 約2~3天 |
家具定位 | 約3~7天 |
軟裝佈置 | 約1~2天 |
最後驗收 | 約1天 |
*以上時間僅供參考,可依照實際情況調整。
規劃裝潢時間表第三步:製作裝潢時間進度表
確定各項工程的施工時間後,便可以開始自訂裝潢時間進度表,建議使用試算表製作甘特圖,明確標示工程項目與施工時間,以下提供進度表範例供您參考,若您沒有時間自行規劃,可以點擊下載連結獲取表格自行修改:
規劃裝潢時間表第四步:依照進度表確認施工進度
裝潢進度表完成後,在施工過程中請依照進度表上的標示確認各項工程的施工進度,以確保新家裝潢能在既定時間內順利完工。
各裝潢階段注意事項
室內裝潢是件大工程,除了掌握工程進度外,各項工程都有需要留意的注意事項,才能讓工程順利完成,以下整理各裝潢階段的注意事項供您參考:
1.裝潢前準備
在決定開始房屋裝潢前有一連串的前置作業需要準備,包含根據屋況、施工項目、施工範圍與時間評估裝潢預算、搜集家人需求與風格喜好作為空間設計的參考依據,若您有繪圖能力也可以在此階段預先繪製簡易的設計圖,讓您與設計師初步討論時更有效率。
2.請設計師設計
前置作業完成後便可以開始尋找合適的室內設計師,設計師會提供設計方案給您參考,若您確定委託設計師,務必要與設計師簽訂設計合約,並根據設計圖的完成比例支付設計費,一般人在此階段會直接委託設計師協助進行後續的裝潢工程,若您想自行發包,可以在設計師完成設計圖並支付尾款後結束合作關係,或是繼續委託設計師協助監工。
3.找工班
若選擇自行尋找工班,您需要儘早預約以確保工班有時間承攬案件,建議您在與設計師討論空間設計時就開始尋找裝潢工班,在選擇工班時除了確認業者是否持有營業登記、師傅是否具備專業證照,還可以參考網路評價或是實際前往正在施工的案場觀察,以確認工班的技術專業度與施工品質,完成篩選後便可以持設計師繪製的設計圖請業者提供工程報價,經比價後請務必與委託的工班簽訂工程契約,後續便可以開始進行裝潢工程。
4.保護工程
進行裝潢工程前的首要任務便是保護工程,在確定施工時間後需事先向社區的管委會取得同意並張貼施工公告,接著在大廳、走到、樓梯間、電梯等公共區域施作保護工程,避免在工程期間出現碰撞造成公共設施損毀,影響其他住戶權益。
5.拆除工程
若是中古屋或老屋翻新,由於會更動室內格局並需解決因屋況老舊不堪產生的問題,需要先進行拆除工程,在拆除時請務必確認是否已完成斷水斷電,排水孔是否做好妥善防護,以確保進行拆除時不會出現漏電、水管破裂積水、排水管堵塞…等問題。
6.泥作工程
拆除完成後便可以請泥作師傅進場進行第一階段的泥作,此階段主要的施作項目為搭建隔間牆,以確定未來的空間格局;待水電師傅將室內管線佈局完成後,泥作師傅會再度進場,進行牆面與地面的整平、粉光,以及浴室、廚房及陽台的防水工程,待水泥完全乾燥後便可以開始進行後續的貼磚工程。
7.水電工程
水電工程會在完成隔間後進場施作,工程項目包含電線迴路的佈置、給水管與排水管的規劃與架設,待油漆工程完工後,水電師傅會再度進場安裝插座與開關。
8.冷氣工程
若家中需安裝分離式或吊隱式冷氣,需要在木作師傅進場前進行冷媒管與排水管的安裝,方便木作師傅進行冷氣包管;若是安裝吊隱式冷氣,需要在天花板骨架完工後進場安裝室內機,若是分離式冷氣則是在裝潢工程完工後再安裝室內機。
9.木作工程
木作工程的工程項目依序為天花板、冷氣包管、櫃體以及木地板,請注意木地板鋪設工程需在牆面油漆與裝潢粗清兩項工程後施作,以確保木地板平整以及避免油漆飛濺至木地板表面,提高細清難度。
10.廚房與衛浴設備安裝
在安裝廚具與衛浴設備時,需要再次核對確認送達設備的型號、尺寸、材質都與您當初購買的一致,以避免安裝好後與當初設想的有所出入,需要重新組裝或是與安裝師傅發生糾紛。
11.油漆工程
油漆師傅進場後,請務必確認師傅有做好保護措施,確保已完工的木作櫃體不被油漆污染,在油漆工程完工後請確認牆面是否平整,牆面角落是否有均勻上漆…等,若出現瑕疵請立即要求師傅補強修正。
12.燈具工程
燈具工程在油漆工程完工後進行,師傅會將燈具安裝在木作工程完工後預留的燈具位置,在安裝完成後請務必確認燈具是否有確實安裝,避免日後因安裝不當造成燈具掉落,使家人受傷。
13.玻璃工程
玻璃工程也需要在油漆工程完工後才能進行,包含玻璃隔間、玻璃拉門等,以避免油漆沾附,另外,在選購時需特別注意,如果購買的是強化玻璃,由於強化玻璃製成後便無法進行切割與開孔,若有開孔的必要請在與業者討論玻璃設計時提出。
14.地板工程
地板工程根據地板材質會有不同的施作順序,若是鋪設磁磚地板或大理石地板,通常會在泥作工程階段施作;木地板、塑膠地板與卡扣地板…等則會在油漆工程與裝潢粗清完成後施作,避免油漆飛濺至地板表面,提高清潔難度。
15.裝潢清潔
裝潢清潔主要分為粗清與細清兩部分,粗清是指清除包裝材料、碎石等大量且大型的廢棄物;裝潢細清則是清除工程產生的細微粉塵、窗溝內的塵土,以及櫃體、地板與傢俱表面因保護措施不當造成的殘漆…等細小髒污,使房屋可以達到入住標準。
16.窗簾工程
窗簾工程會在裝潢細清後進行安裝,以確保粉塵不會沾附在窗簾布料表面,安裝完成後需要確認窗簾桿是否呈現水平,若您想要隱藏窗簾桿,可以在木作工程時請木工師傅製作窗簾盒。
17.家具與家電定位
在整體工程完工後,便可以開始將家具與家電定位,若您打算新家添購全新家具,請務必根據空間風格、使用習慣、空間比例以及家中成員的體型選購合適的家具,以確保室內整體的風格一致與家具實用性。
18.驗收
即便每項工程完工後皆需要進行驗收,入住前仍務必再請工班主任陪同進行最終驗收,確認所有工程皆已完工,且沒有任何的施工瑕疵,若仍有發現缺失,請務必即時告知並要求工班修正,確認無誤後才能完工交屋並支付尾款。
想要自行發包裝潢新家就上PRO360!
看完以上整理,您是否更加清楚裝潢順序及該如何製作裝潢時間表掌握裝潢進度了呢?只要依照這四大步驟,就能讓您輕鬆追蹤裝潢進度,確保新家裝潢能準時完工!您需要找專業的工班師傅嗎?PRO360平台上有眾多經驗豐富的統包工程公司可以為您服務,歡迎點擊【免費取得報價】提出統包工程需求,但若您希望室內設計公司為您提供一條龍服務,歡迎點擊【免費取得室內裝潢報價】,讓專業可靠的室內裝潢團隊協助您打造風格獨具又舒適的生活空間!
